Trình tự và những điều cần chú ý khi xử lý sự cố công trình nền
Xử lý sự cố công trình nền bằng kĩ thuật thay thế hay thay thế mỏng là tên gọi chung kỹ thuật xử lý và gia cố đối với nền mỏng của công trinh vốn có, hoặc các vấn đề như xây dựng công trinh ngắm dưới mỏng của công trinh vốn có, trong đó bao gồm các đường hầm xuyên qua hoặc bên cạnh cần xây dựng những công trinh mới mà ảnh hưởng đến an toàn của công trinh vốn có. Công trình tiến hành kỹ thuật thay thế gọi chung là công trình thay thế.
Phân loại công trình thay thế :
Dựa vào những yêu cầu khác nhau của công trinh đối với thay thế, có thể chia công trinh thành ba loại khác nhau:
Xử lý sự cố công trình nền bằng phương pháp thay thế có tính cứu chữa: Đất nền dưới móng công trinh vốn không đáp ứng yêu cầu sức chịu tải và biến dạng mà cần hạ sâu thêm móng vốn có đến lớp đất đỡ tương đối tốt, hoặc vì lớp đất yếu rất dày mà đưa móng cũ xuống sâu thêm sẽ gặp nước ngấm đem lại khó khăn cho thi công, nên phải mở rộng diện tích đáy móng vốn có, gọi là thay thế có tính cứu chữa.

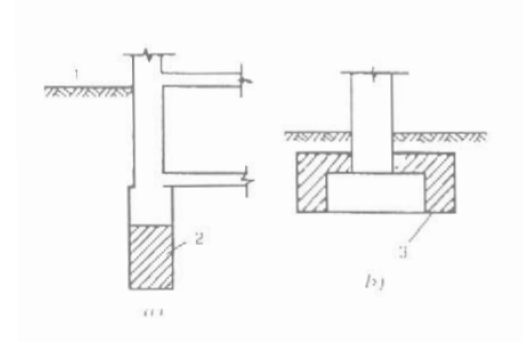

Thay thế có tính cứu chữa
1. Cao độ mặt đất 2. Đào hố mổ trụ 3. Mở rộng móng
Xử lý sự cố công trình nền bằng phương pháp thay thế có tinh dự phòng: Nếu nền của công trinh vốn có đáp ứng yêu cầu sức chịu tải và biến dạng của nền, nhưng do bên cạnh đó cần cần sửa chữa móng công trinh mới tương đối sâu, bao gồm cả đào hố móng sâu và đường hầm xuyên qua, do đó cần có các biện pháp thay thế như: Hạ sâu thêm móng của công trinh vốn có, thay thế móng cọc hoăc tiến hành gia cố đất nền bằng phun vữa, gọi là thay thế có tinh dự phòng. Trong đó cũng bao gồm thay thế hướng bên xây khối tường tương đối sâu song song với mặt móng công trinh vốn có. Thay thế theo hướng ngang cũng có thể dùng các biện pháp thay thế như: Tường liên tục, tường bản cọc, hoặc cọc rễ cây kết cấu dạng lưới ở dưới đất.

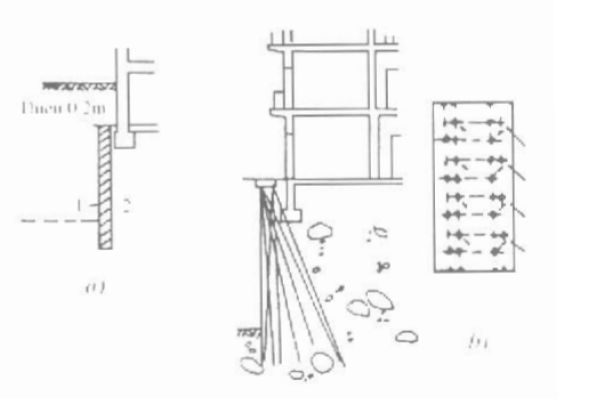

Thay thế có tính dự phòng
a. Dùng tường hèn tục dưới đất ; b. Dùng cọc rễ cày kết cấu dạng lưới
1. Cao đo mặt đáy móng mới ; 2. Tường hen tục trong đất
Xử lý sự cố công trình nền bằng phương pháp thay thế có tinh duy trì: Trên móng cảu công trinh mới xây thiết kế sẵn biện pháp kích nâng, để thích ứng với giá trị lún lệch không cho phép của nền sau khi sự việc xảy ra, bố trí kích để điều chỉnh lún lệch, gọi là thay thế có tinh duy trì.
Thay thế có tính duy trì _ Để sẵn lỗ điều chỉnh lún
Trong ba loại kĩ thuật thay thế nói ở trên, thay thế có tinh cứu chữa không chỉ dùng để sử lý sự cố nền của công trinh vốn có, mà còn có thể dùng cho cải tạo thêm tầng nhà cũ. Do đó, phương pháp này dùng rất rộng rãi, mà tỉ trọng của nó trong công trinh thay thế cũng rất lớn. Nhưng cần phải chỉ ra rằng: thay thế có tính cứu chữa không chỉ là biện pháp thay thế tăng chiều sâu của móng và mở rộng diện tích đáy móng vốn có.
Trình tự và những điều cần chú ý thông thường của công trình thay thế
Công trinh thay thế nói chung phải tiến hanh thi công phải dự theo trinh tự.

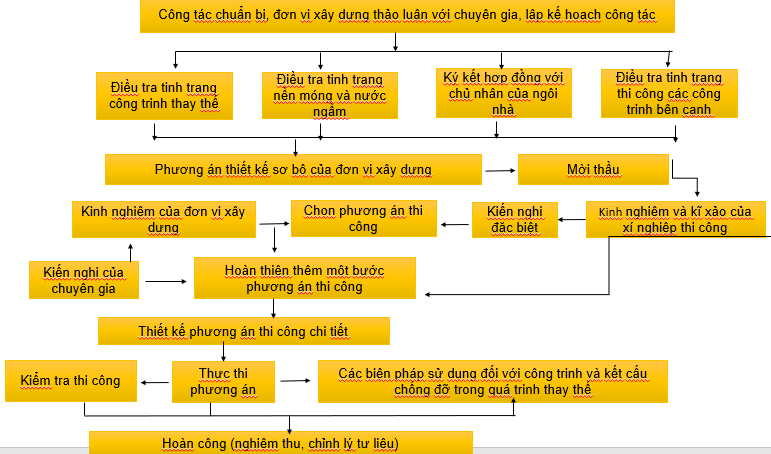

Sơ đồ trình tự thi công công trình thay thế
Các bước cụ thể của công trình thay thế:
- Tiến hanh gia cố kết cấu công trình vốn có cần gia cố;
- Dùng phương pháp thỏa đáng và che chắn an toàn, chống đỡ một phần hay toàn bộ móng của công trinh vốn có;
- Dựa theo yêu cầu công trình, tiến hành gia cố nền hoặc móng của công trinh vốn có;
- Nếu dưới công trình cần xây dựng các công trình ngầm (như đường tầu điện ngầm, bến xe), dưới tình trạng móng đã được chống đỡ, đào đất dưới móng cũ, đồng thời tiến hanh thi công bộ phận công trinh này;
- Chuyển tải trọng tác động lên công trình ngầm mới xây dựng;
- Khi cần thiết, tháo dỡ kết cấu thay thế.
Xử lý sự cố công trình nền là một phương pháp thi công đặc biệt mà mức độ khó khăn về mặt kỹ thuật xây dựng tương đối lớn, chi phí xây dựng tương đối cao, thời gian thi công tương đối dài, tinh trách nhiệm tương đối lớn. Phạm vi thay thế thường từ nhỏ đến lớn, dần dần mở rộng. Trong bất kỳ tinh huống nào đều là sau khi một phần được thay thế, mới bắt đầu công việc thay thế của một bộ phận khác, nếu không rất khó đảm bảo chất lượng công trình. Đối với công trình thay thê thông thường, cần nửa năm đến một năm, đối với công trình thay thế tổng hợp trình loại lớn như có đường tầu điện ngầm đi qua, có khi kéo dài đến vài năm. Chính vì vậy phải xem xét căng nhiều những nhân tố thi công: nhưu vấn đề ảnh hưởng của nhệt độ, thay đổi và mưa tuyết theo mùa; ảnh hưởng hồi phục của hố móng do sau khi đào hố móng sâu lớp đất mất tải trọng gây nên, ảnh hưởng của công trình bên cạnh do thảo nước hố móng gây ra, cùng với đó tin cậy của kết cấu chống đỡ có tinh chất tạm thời.
Ngoài ra,có khi công trinh được thay thế đã gần mất ổn định. Do đó chỉ khi mà giá thành của công trinh vốn có lớn hơn giá thanh của công trình được thay thế, hoặc do giá trị sử dụng, giá trị lịch sử và giá trị nghệ thuật của công trinh vốn có không cho pheo tháo dỡ. Mới dùng kỹ thuật thay thế.
Công trình thay thế thông thường tiến hành dưới móng của công trình vốn có. Nó có thể nguy hiểm đến an toàn tinh mạng và tài sản của con người, vì thế cần phải có những nhân viên kỹ thuật tinh thông thiết kế và thi công, đồng thời có kinh nghiệm thực tiễn phong phú và tinh thần trách nghiệm cao để thực hiện công tác kỹ thuật rất khó khăn này. Xét thấy công trinh thay thế là một kỹ thuật có tính tổng hợp cao, do đó, đảm nhiệm công việc này tốt nhất là đơn vị chuyên ngành thống nhất khảo sát, thiết kế, thi công, nghiên cứu khoa học,kinh nghiệm phong phú. Ở nước ngoài phần lớn do các công ty chuyên nhanh công trình thay thế nhận thầu. Như vậy có lợi cho việc tích lũy kinh nghiệm và phát triển nâng cao kỹ thuật.
Công trình thay thế cần ứng dụng các loại kỹ thuật xử lý nền, như phương pháp phun vữa gia cố, cọc đá vôi, cọc rễ cây. Thông thường trong các công trinh thay thế loại lớn, thường cùng đồng thời dùng thậm chí nhiều loại biện pháp kỹ thuật và phương pháp thi công để đạt được hiệu quả kinh tế kỹ thuật tương đối tốt. Phương pháp thi công thường dùng có: Cọc khoan nhồi đường kinh lớn, đường kính nhỏ, cọc (hoặc ống thép) ép, tường liên tục dưới đất, thanh neo. Phương pháp chữa nghiêng của công trình bị thay thế cũng có rất nhiều loại như phương pháp chữa nghiêng hạ cưỡng bức (phương pháp chữa nghiêng dùng thanh neo nén ép, phương pháp chữa nghiêng bằng gia tải, phương pháp chữa nghiêng bằng đào đất va phương pháp chữa nghiêng bằng kích nâng (phương pháp chữa nghiêng kích nâng dầm khung và công xôn phương pháp chữa nghiêng bằng kích cọc nén tinh). Đối với việc xử lý sự cố công trình nền có quy mô lớn, phần lớn thuộc loại kĩ thuật công trình có tinh tổng hợp cao và giâu tinh kỹ xảo.
Trong quá trình thay thế, tăng cường giám sát thi công là một khâu quan trọng quản lý khoa học hóa, ở một mức độ rất lớn nó quyết định thành bại của công trình. Công tác kiểm tra bao gồm các nội dung: quan trắc lún, nghiêng, chuyển vị của công trinh. Quan trắc lún của mặt đát, quan trắc biến dạng của kết cấu thay thế, quan trắc vết nứt của công trình và mặt đất, cùng với tư liệu địa chất và tinh hình thay đổi mực nước ngầm. Tư liệu hệ thống và liên tục mà kiểm tra thu được, có thể dùng để chỉ đạo thi công và kịp thời điều chỉnh sửa chữa phương án kỹ thuật, đảm bảo an toan tuyệt đối cho công trinh bị thay thế.
Công tác chuẩn bị trước khi thay thế
Trước khi lập phương án kỹ thuật công trình thay thế, nói chung phải tiến hành nghiên cứu điều tra cẩn thận. Chủ yếu là điều tra nội dung, phạm vi, tinh chất của sự cố, đồng thời còn phải kiểm tra các tư liệu cần thiết cung cấp cho việc phân tích nguyên nhân sự cố và xác định phương án kỹ thuật công trinh thay thế. Điều tra thông thường có hai loại: Điều tra cơ bản và điều tra bổ sung.
Điều tra cơ bản
Điều tra cơ bản là điều tra hiện trạng công trinh bị thay thế và các tài liệu đã có, bao gồm 8 vấn đề dưới đây:
- Điều tra tinh hình công trinh: nội dung của nó bao gồm đặc điểm hiện trường nơi có công trình (như tinh hình xây dựng gần đó, điều kiện môi trường có tinh xâm thực hay không), đặc trưng chủ yếu của kết cấu xây dựng, tình hình tiến độ công trinh hoặc tình hình sử dụng công trình khi xảy ra sự cố.
- Điều tra tinh hình sự cố: phát hiện thời gian và quá trinh xảy ra sự cố, hiện trạng của sự cố và các số liệu đo thực tế, sự phát triển và thay đổi của sự cố khi phát hiện đến khi điều tra, tổn thất về kinh tế và số người thương vong. Ngoài ra, cần điều tra đã xử lý gì đối với sự cố.
- Tra cứu báo cáo khảo sát địa chất cũ: mục đích của nó là để nắm vững tài liệu địa chất công trinh và địa chất thủy văn của hiện trường. Trước khi quyết định phương án thay thế, phải có những tài liệu khảo sát tương đối chinh xác và hoàn chỉnh, để nắm rõ lớp chịu tải của nền, tinh chất và độ sâu của lớp nằm bên dưới và lớp đá gốc; Tính nâng cơ học vật lý của đất nền, mực nước ngầm và tinh hình thay đổi , bổ sung của nó. Thông qua tra cứu báo cáo khảo sát địa chất cũ, có thể đối chiếu với đặc trưng của sự cố công trình, xem có khớp với điều kiện địa chất hay không, đồng thời phán đoán độ tin cậy của tài liệu địa chất. Nếu tài liệu địa chất không đáp ứng được, cần phải tiến hanh công tác phúc tra và khảo sát bổ sung đối với nền, nếu chưa có tài liệu khảo sát đầy đủ và tin cậy, tuyệt đối không được tiến hành thiết kế và thi công. Điều này rất quan trọng đối với công trình thay thế.
- Thẩm tra lại bản vẽ thiết kế kết cấu xây dựng: Điều này là để tìm hiểu kết cấu, cấu tạo và đặc trưng chịu lực của công trinh bị thay thế. Nội dung chủ yếu gồm có: phân bố tải trọng, độ cứng và tinh tổng thể của kết cấu bên trên, hình thức móng, tinh trạng chịu cũng như bề mặt tính toán và cấu tạo hợp lý hay không. Nếu điều kiện địa chất không tốt, còn phải kiểm tra rõ nền đã xử lý thiết kế cần thiết chưa, xử lý có hợp lý không, xem xét có chu tất không. Có khi còn cần phải tiến hành kiểm tra trọng điểm tinh toan lại, để phân tích nguyên nhân sự cố, tư liệu ban đầu nhằm chọn phương án.
- Kiểm tra tài liệu ghi chép thi công công trinh khuất và tài liệu kỹ thuật hoàn công: mọi người đều biết, chất lượng thi công tốt hay xấu, đặc biệt là công trinh khuất dưới đất ảnh hưởng rất lớn đối với thanh bại xây dựng công trinh. Tìm hiểu vấn đề mới nảy sinh trong toan bộ quá trinh thi công, bao gồm xem xét đối chiếu thi công có theo bản vẽ hay không cùng với những ghi chép thay đổi tại hiện trường, vấn đề và biện pháp giải quyết các mặt thi công đã gặp, các thi chép ban đầu trong thi công và tài liệu kiểm tra nghiệm thu chất lượng (đặc biệt là tài liệu công trinh khuất), ảnh hưởng của đào đất, thoát nước, mưa tuyết, nhiệt độ không khí và trong thời gian thi công, những điều này vô cùng quan trọng đối với việc tìm rõ nguyên nhân sự cố.
- Thu thập tài liệu do thực tế của lún và nứt: trong đó bao gồm những tư liệu do thực tế thay đổi theo tải trọng và thời gian. Từ tài liệu đo thực tế của hệ thống tương đối hoàn chỉnh, có thể trực tiếp nắm được bộ phận chủ yếu và mức độ nghiêm trọng của lún và nứt của công trình, đồng thời có thể phán doán sự cố công trinh có phải là đang tiếp tục phát triển và tốc độ phát triển của nó, từ đó tìm hiểu mức độ nguy hiểm của sự cố, giúp cho việc dùng các biện phao có sức mạnh tương ứng.
- Điều tra rõ tình hình thực tế sản xuất, sử dụng và môi trường xung quang: trọng điểm tìm hiểu rõ tình hình sản xuất và sử dụng có phù hợp với thiết kế hat không, có thay đổi không và ảnh hưởng cụ thể của nó là gì, tinh hình thay đổi môi trường xung quang trong thi công và sau khi hoàn công, như mực nước ngầm lên xuống, sự biến thiên điều kiện thoát nước mặt, thời tiết thay đổi, môi trường cây xanh hóa, ảnh hưởng của những điều kiện như xây dựng các công trinh bên cạnh, đào hố móng sâu, tăng giảm tải trọng, chân động ở gần đó.
- Tình trạng chất lượng của vật liệu, thành phẩm và bán thanh phẩm xây dựng: chủ yếu làm rõ chất lượng của tất cả vật liệu, thành phẩm, bán thành phẩm có phù hợp yêu cầu thiết kế hay không.
Cần phải chỉ ra rằng, đối với mỗi sự cố không nhất thiết phải điều tra tất cả các nội dung trên, mà phải dựa vào đặc điểm công trinh và tính chất sự cố để xác định hạng mục điều tra trọng điểm. Thông qua điều tra những hạng mục này, phải làm rõ nguyên nhân bước đầu của sự cố, cần phải xử lý và có kết luận chinh xác như thế nào đối với nó. Nếu cần phải xử lý, phải thông qua kiểm tra đề xuất điều kiện, thời gian, phương pháp và cơ sở xử lý. Nếu qua điều tra cơ bản không đạt được mục đích, cần phải điều tra bổ sung.
Điều tra bổ sung
Điều tra bổ sung thông thường cần phải làm thêm một số thí nghiệm hoặc công tác đo đạc, thông thường bao gồm ba nội dung:
- Khảo sát bổ sung: Sau khi công trình xảy ra sự cố, khi đọc tra cứu tài liệu địa chất công trình, thường phát hiện tài liệu không hoan chỉnh, không chính xác hoặc cơ bản chưa khảo sát. Điều đó tất nhiên phải tiến hành công tác khảo sát bổ sung, đặc biệt đối với khu vực có vấn đề nghiêm trọng như lúc lệch tương đối lớn, nứt, nghiêng, bố trí một cách trọng điểm bổ sung lỗ khoan hoặc giếng thăm,lấy mẫu đất phân tích hoặc tiến hanh thí nghiệm nguyên dạng, để thu được tài liệu tương đối hoàn chỉnh, thực chất mà chuẩn xác, nắm được tinh hình thay đổi được địa chất.
- Kiểm tra bổ sung: bản vẽ thiết kế vốn có, nói chung có thể dùng để tra cứu. Nhưng có lúc thiết kế tương đối sơ lược, thiếu bản tinh toan cần thiêt. Lúc này còn cần tiến hành công việc bổ sung kiểm tra tinh toan, đồng thời đối chiếu với quy phạm để phán đoan. Đối với tài liệu hoàn công, đặc biệt là ghi chép của công trinh khuất dưới đất thông thường không đầy đue, ngoài việc nhớ lại những người thiết kế, thi công, sử dụng, khi cần thiết còn phải đào cục bộ để kiểm tra thực chất. Trong đó nếu có những thay đổi tạm thời thi công hiện trường trường chưa được ghi chép, càng cần diều tra sự thật.
- Đo bổ sung: trước khi công trình xảy ra sự cố, những vết nứt nhỏ thường dễ bỏ qua. Vấn đề trở lên nghiêm trọng mới bắt đầu chú ý, nhưng đã đo thiếu rất nhiều, khó bổ sung khiến cho tài liệu đo thực tế không hoàn chỉnh, không hệ thống. Lúc này, cần bố trí điểm đo bổ sung tạm thời. Nếu có sự biến động của mực nước ngầm và tải trọng hoặc ảnh hưởng trấn động ngày căng tăng ở gần đó, cũng phải dựa thfeo yêu cầu thực tế phân tích sự cố công trình tiến hành công tác đo thực tế bổ sung.
>>>>> Xem thêm:
Nguyên nhân sự cố công trình nền
Trương nở hoặc co ngót của nền đất trương nở
Mẫu hợp đồng sửa chữa nhà chuẩn nhất 2022
Nếu Quý Khách đang có nhu cầu xây nhà hoặc sửa chữa lại nhà
CÔNG TY TNHH XÂY DỰNG - THƯƠNG MẠI - DỊCH VỤ PHÚC BÌNH AN
Địa chỉ: 30/3 Kp4, P.An Bình, Biên Hòa, Đồng Nai
Hotline: 0913 696981
Email: xaydungphucbinhan@gmail.com
Xem thêm
